Al via la progettazione della rete ciclabile in Sardegna

Spread the love

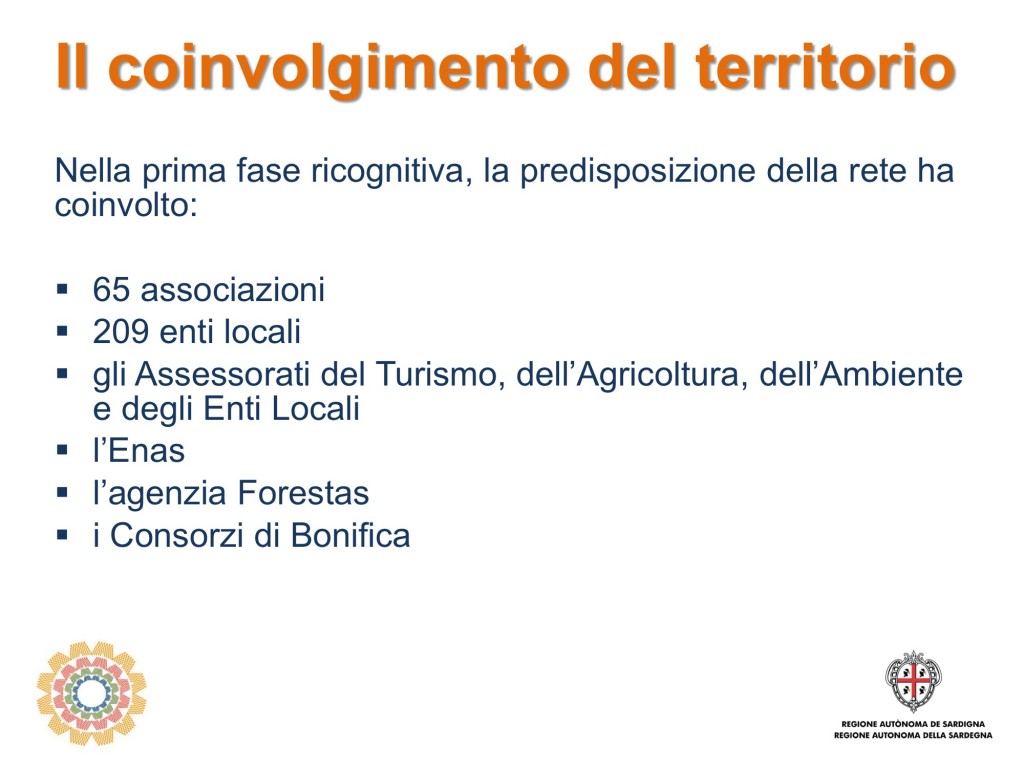

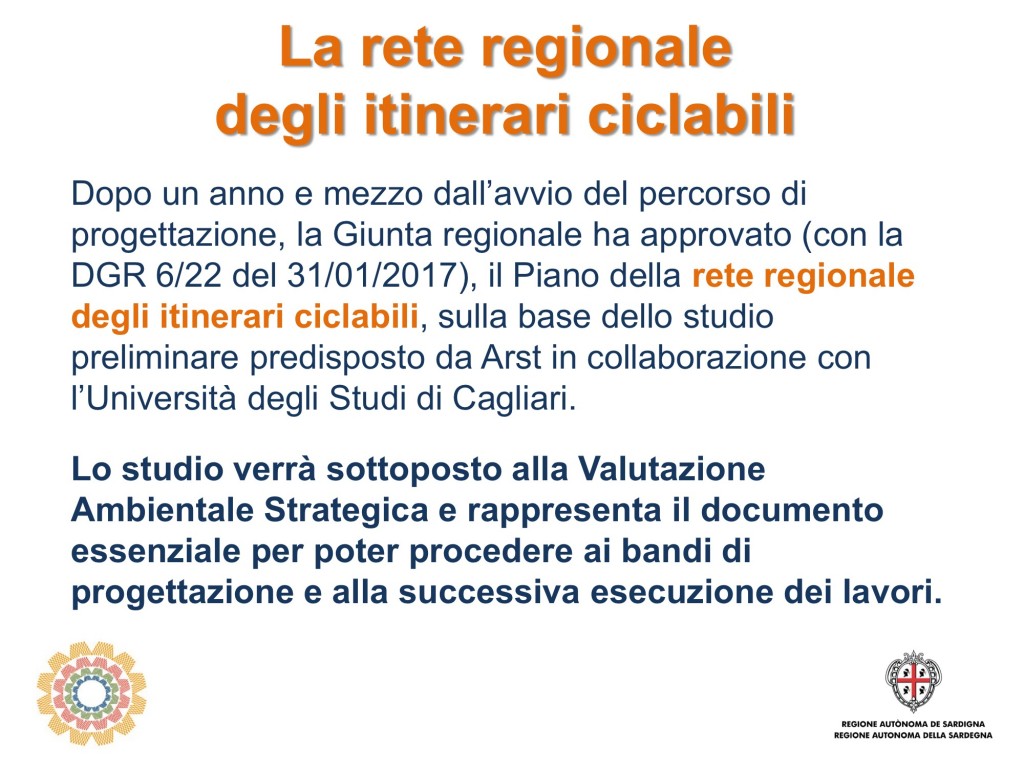

A un anno e mezzo dall’avvio del percorso di progettazione dal basso che ha coinvolto 65 associazioni, 209 enti locali, gli Assessorati al Turismo, all’Agricoltura, all’Ambiente e agli Enti Locali, l’Enas e l’agenzia Forestas, la Giunta ha approvato lo studio preliminare predisposto dall’Arst in collaborazione con l’Università di Cagliari stanziando i primi 15 milioni di euro.


Lo studio, presentato in conferenza stampa dall’assessore dei Lavori Pubblici Paolo Maninchedda, è il documento essenziale per poter procedere ai bandi di progettazione e poi di esecuzione dei lavori e accoglie le indicazioni che la Regione aveva dato ad Arst: utilizzare il più possibile i tracciati della rete ferroviaria dismessa e garantire il maggior livello di sicurezza e il minor impatto ambientale possibili. L’assessore del Turismo, Artigianato e Commercio Francesco Morandi, che ha partecipato alla conferenza stampa insieme all’amministratore unico di Arst Franco Marras, ha definito il Piano la più grande infrastruttura turistica mai realizzata in Sardegna.

MEZZO DI TRASPORTO E PRODUTTORE DI RICCHEZZA SOSTENIBILE – “I primi 5 itinerari vanno a gara entro l’anno e sono ben distribuiti in tutta la Sardegna, dal nord al centro fino al sud. La cosa interessante è che connettono da subito circuiti extraurbani con circuiti urbani, questo è l’obiettivo che realizzeremo con i primi 15 milioni. Per completare i 1400 chilometri mancanti competeremo con gli altri Stati europei e le altre regioni italiane sulle risorse europee che finanziano soltanto chi ha pianificazione avanzata”, ha spiegato l’assessore Maninchedda. “La bicicletta non è più solo uno strumento di svago: è un mezzo di trasporto ma anche un produttore di ricchezza sostenibile e di salute. È stato stimato che un euro investito in ciclabilità restituisca un euro di ricaduta economica nel comparto turistico, cioè ha un ritorno altissimo. Credo però che rafforzare l’utilizzo della bicicletta significhi anche rafforzare una vision della vita più sostenibile, più lenta e più bella, molto compatibile col paradiso in cui viviamo”.

PROGETTO STRATEGICO ED ESEMPLARE – “È il più importante progetto di infrastrutturazione turistica che la regione abbia mai visto, un esempio di come si può lavorare insieme ai territori ottenendo risultati significativi funzionali allo sviluppo – ha detto l’assessore Francesco Morandi -. Con la rete ciclabile della Sardegna, oltre 2000 chilometri di percorsi, possiamo costruire un prodotto legato a sostenibilità, crescita economica delle zone interne e a destagionalizzazione, realmente complementare al ‘marino balneare’. La domanda esiste e risponde alle esigenze di un mercato sempre più competitivo. Perciò è fondamentale connettere le piste a porti e aeroporti, alle grandi città e alle altre modalità di trasporto. Il progetto di ciclovie promosso dalla Regione si lega perfettamente ai grandi eventi, come la partenza del Giro d’Italia, nell’ottica di costruzione di un’offerta concreta e fruibile per dodici mesi all’anno”. L’amministratore unico Franco Marras ha spiegato che “l’Arst partecipa al progetto di costruzione delle ciclovie nell’ottica di integrare la mobilità tradizionale su gomma con altri sistemi. Con l’ammodernamento del parco rotabile sarà più semplice trasportare le biciclette a bordo dei bus e dei treni e quindi poter usufruire con maggiore facilità di tutti i percorsi ciclabili sull’intero territorio regionale”.

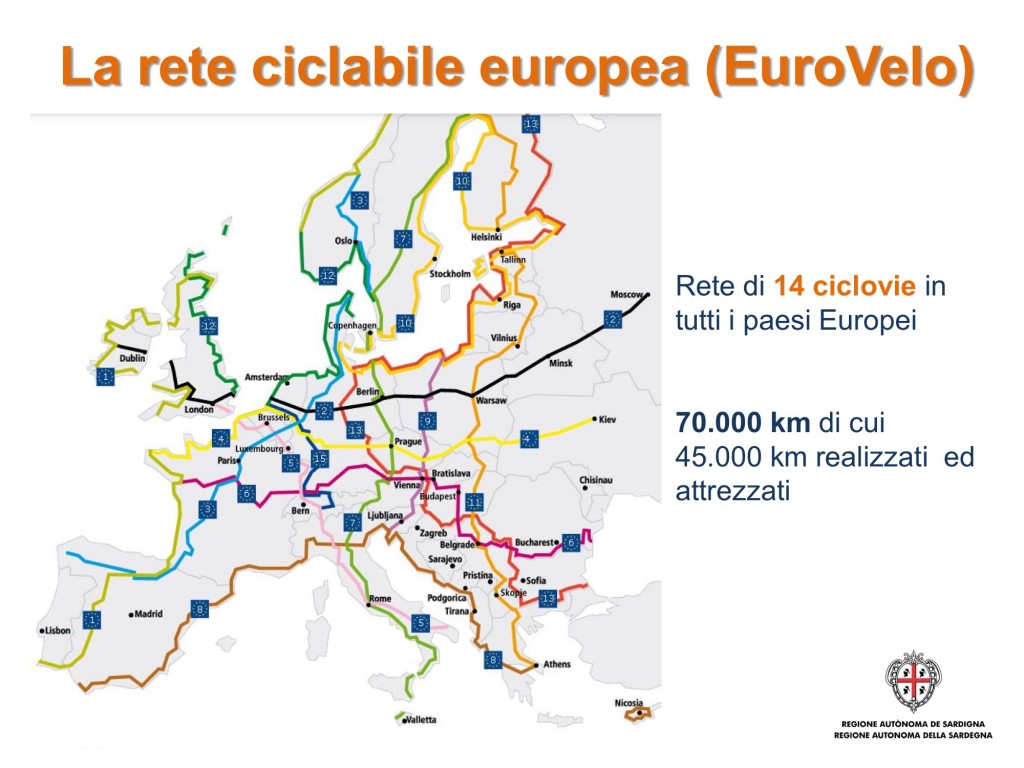

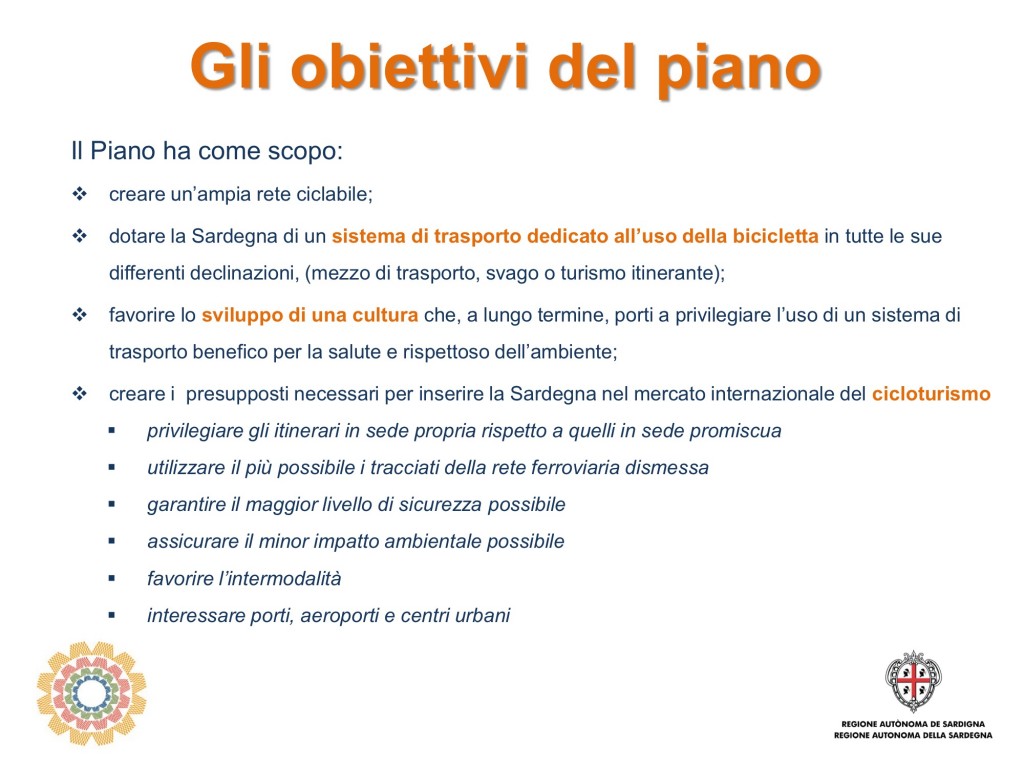

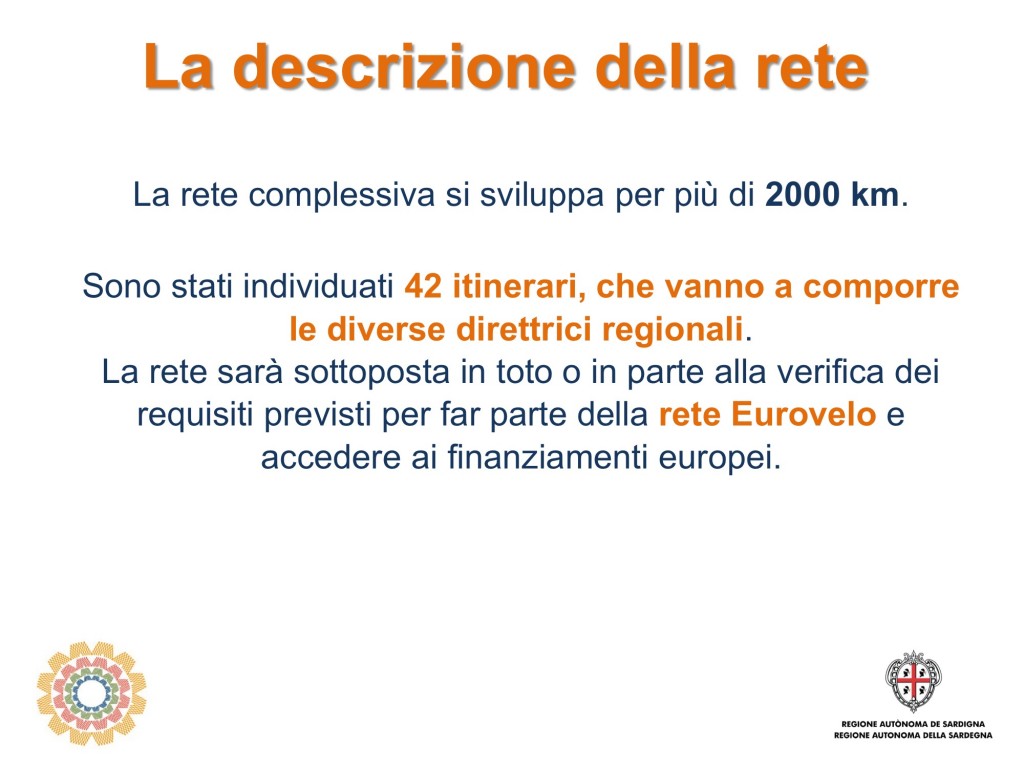

CARATTERISTICHE DELLA RETE – La rete complessiva si sviluppa per più di 2000 km lungo i cinque itinerari previsti dall’Atlante Ciclistico della Sardegna (Itinerario Sud, Itinerario Ovest, Itinerario Nord Ovest, Itinerario Nord Est, Itinerario Est); in particolare è prevista una rete principale (costituita da tre dorsali: centrale 300 km, costiera occidentale 630 km, costiera orientale 580 km) e una rete secondaria per 1200 km. Il costo totale è stato stimato in 225 milioni di euro: i finanziamenti necessari a realizzare per intero l’intervento saranno intercettati anche dai fondi europei, per accedere ai quali era indispensabile dotarsi di un Piano. La rete sarà ora sottoposta alla verifica dei requisiti previsti per far parte della rete Eurovelo, composta da 14 ciclovie in tutti i Paesi europei per un totale di 70mila chilometri di cui 45mila già realizzati e attrezzati. Finora la Sardegna non era dotata di una normativa che definisse le caratteristiche che devono possedere le piste ciclabili, né di uno strumento pianificatorio per il coordinamento e la individuazione degli interventi di realizzazione degli itinerari ciclabili.

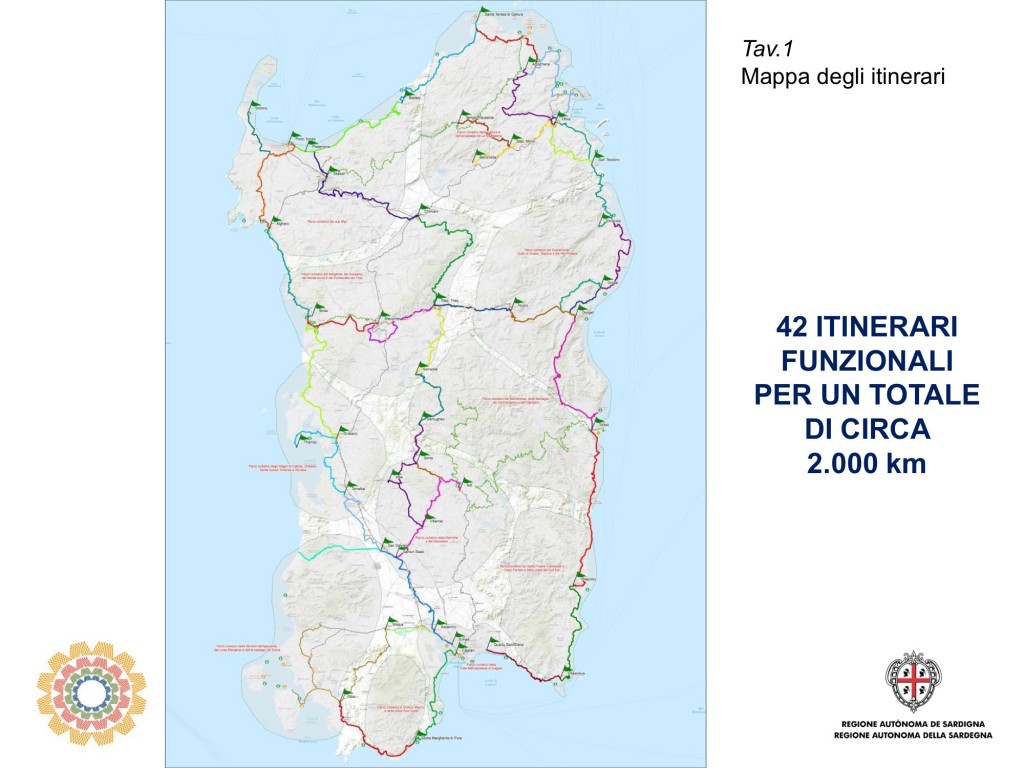

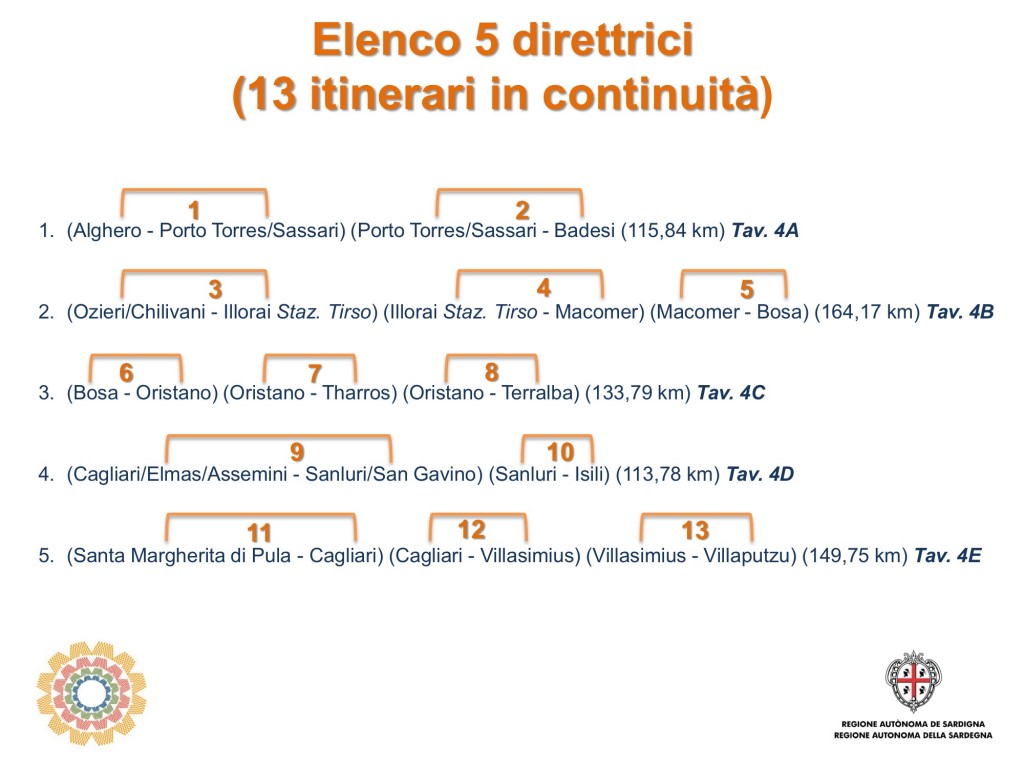

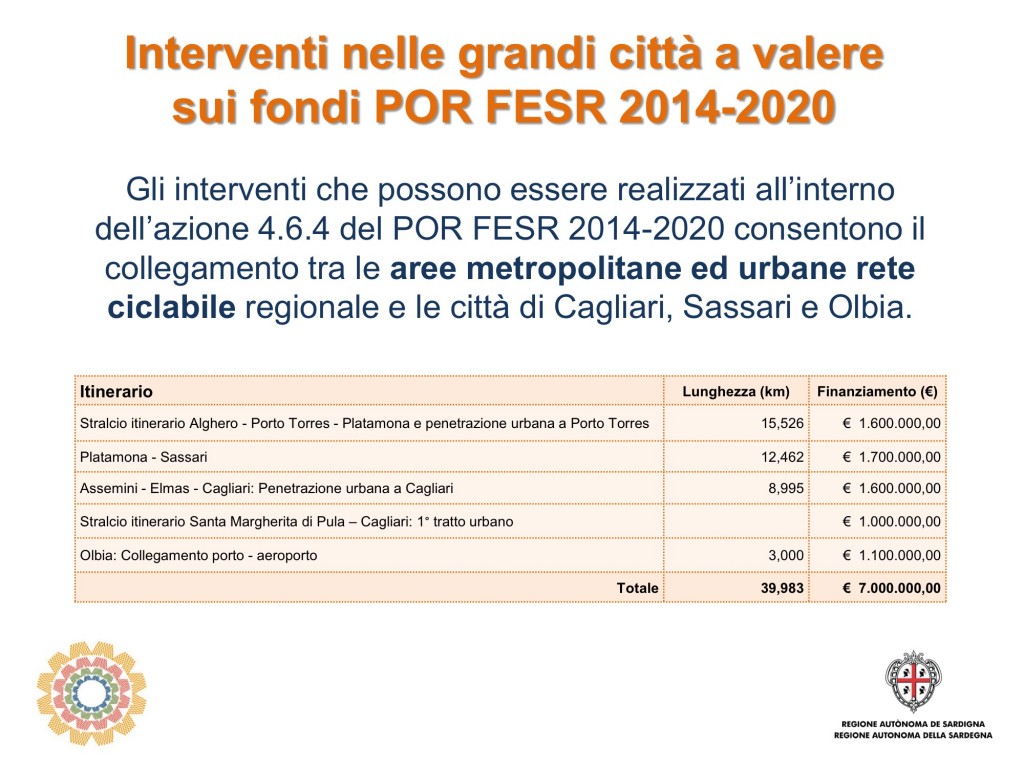

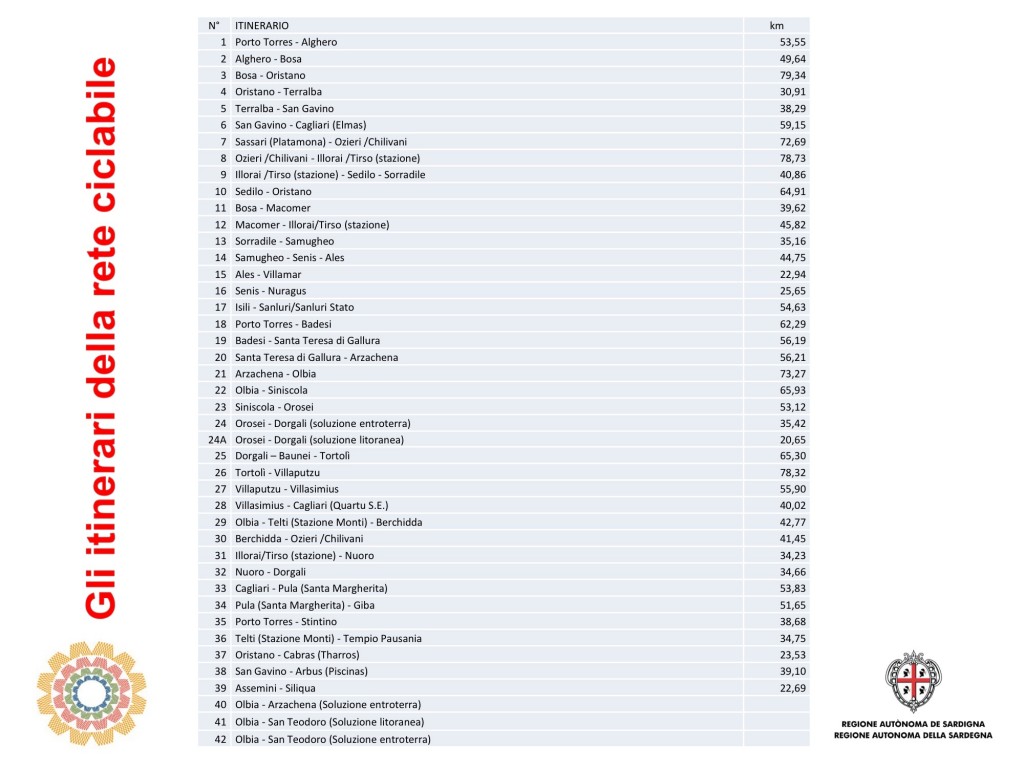

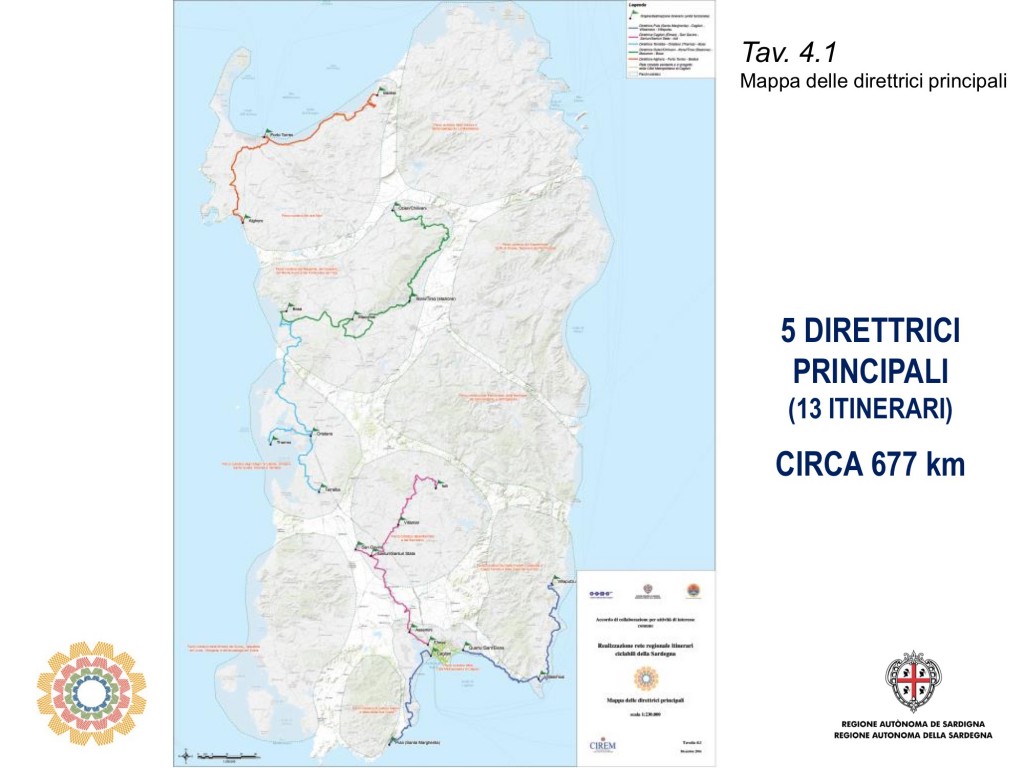

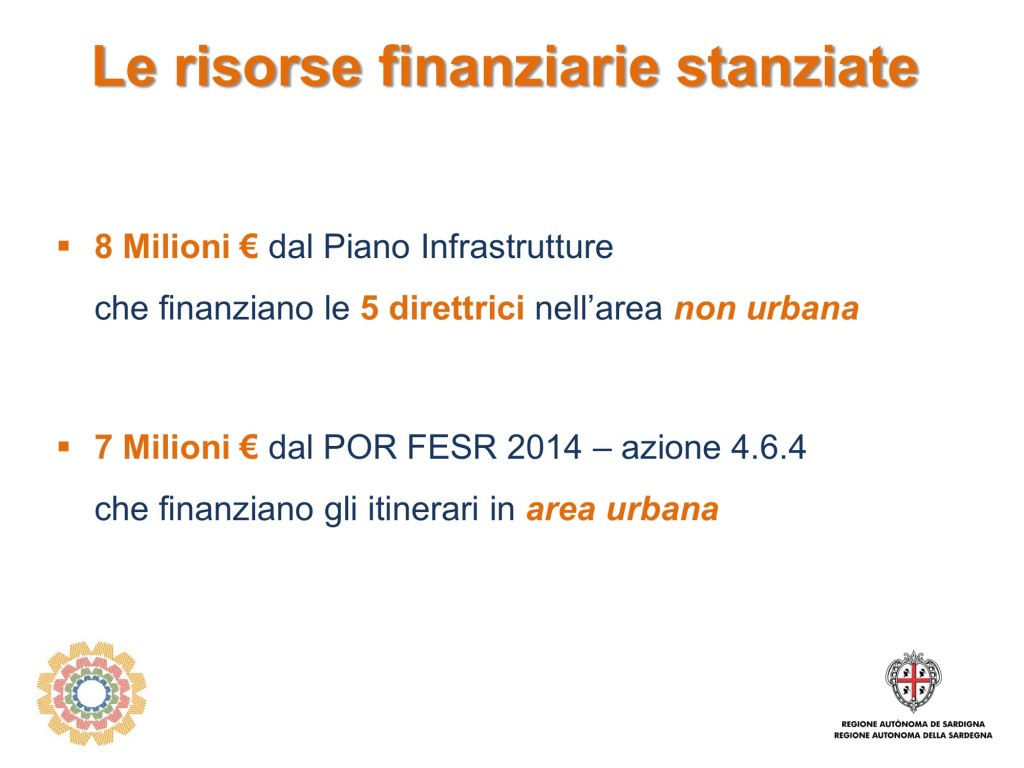

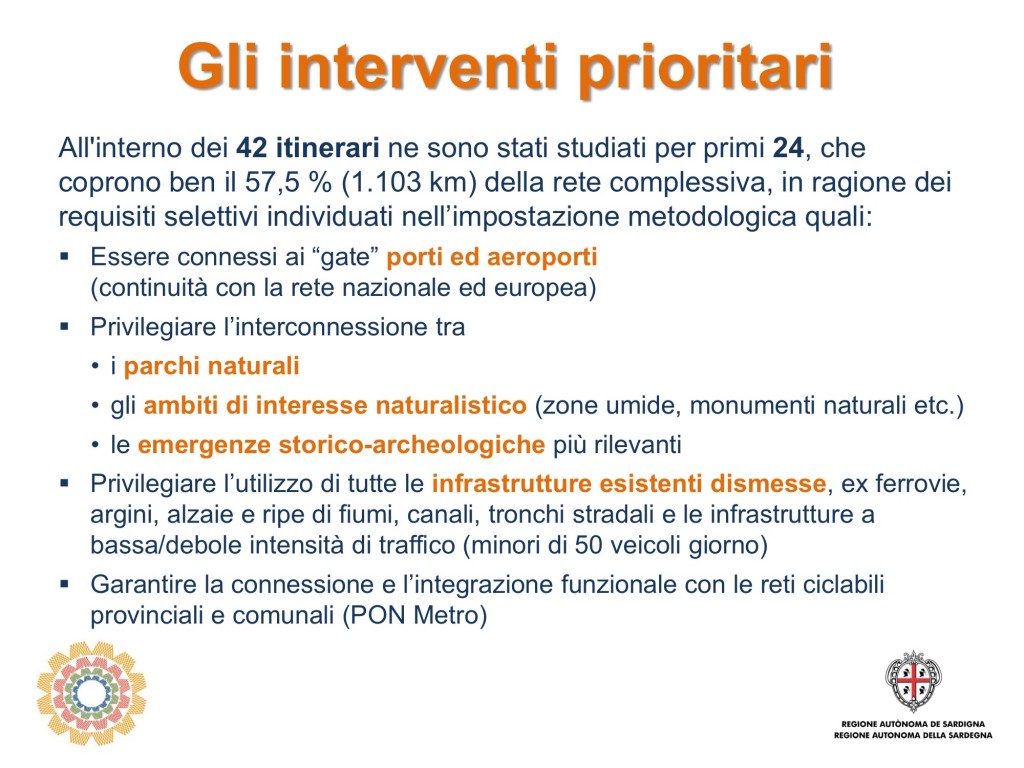

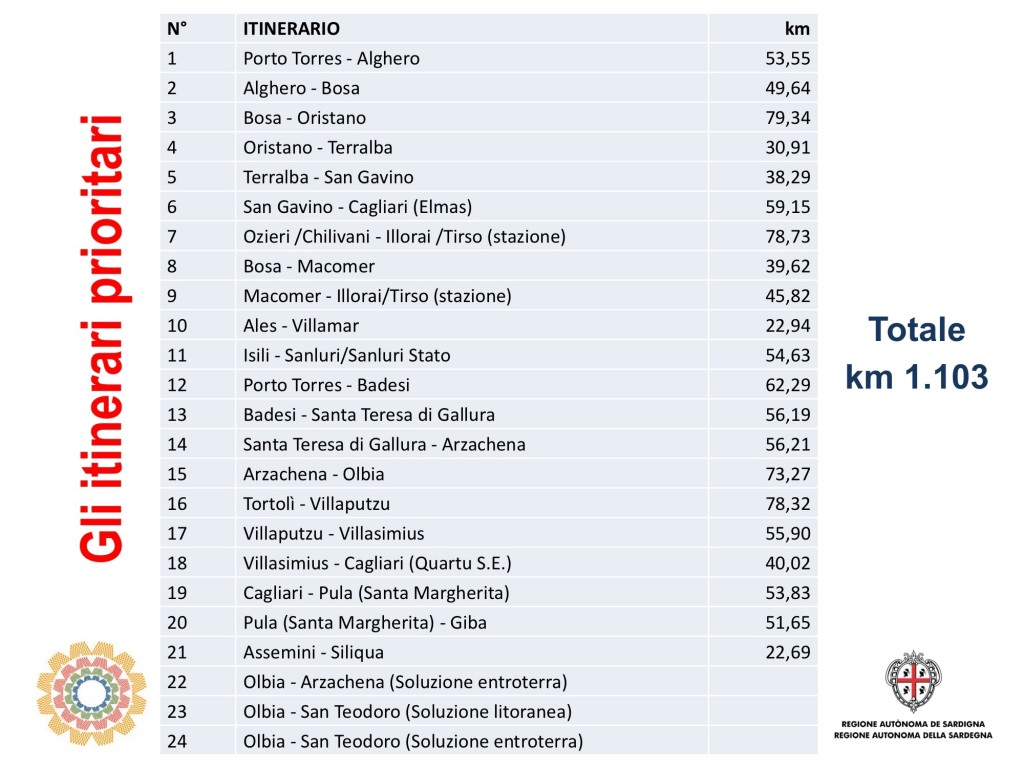

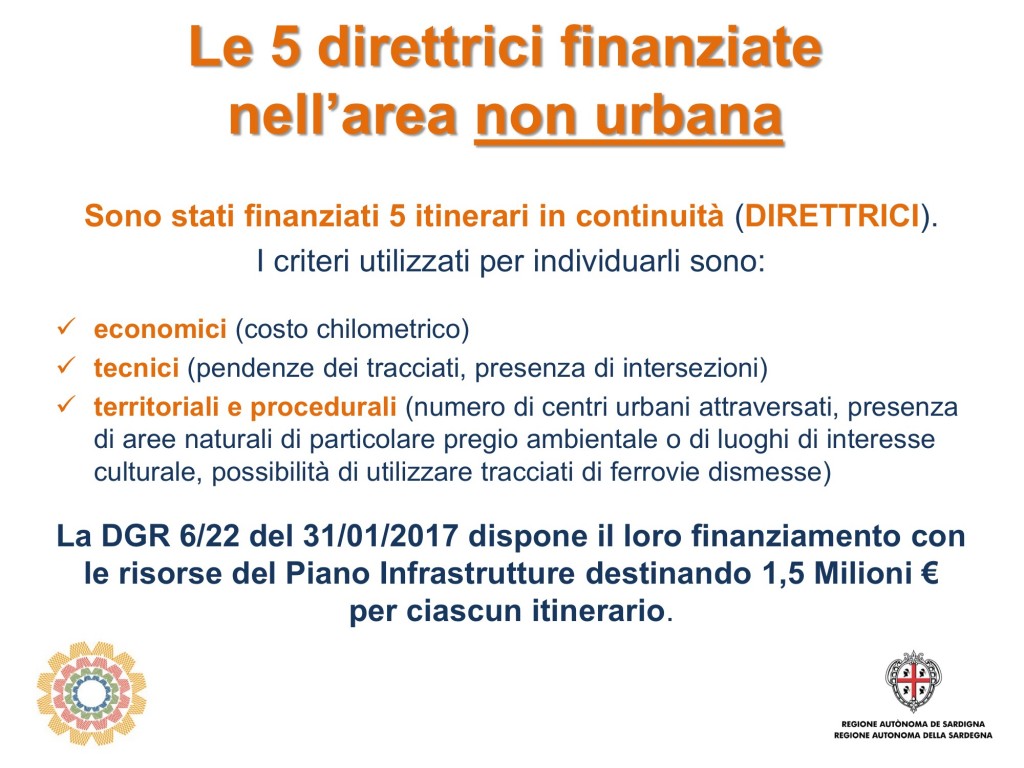

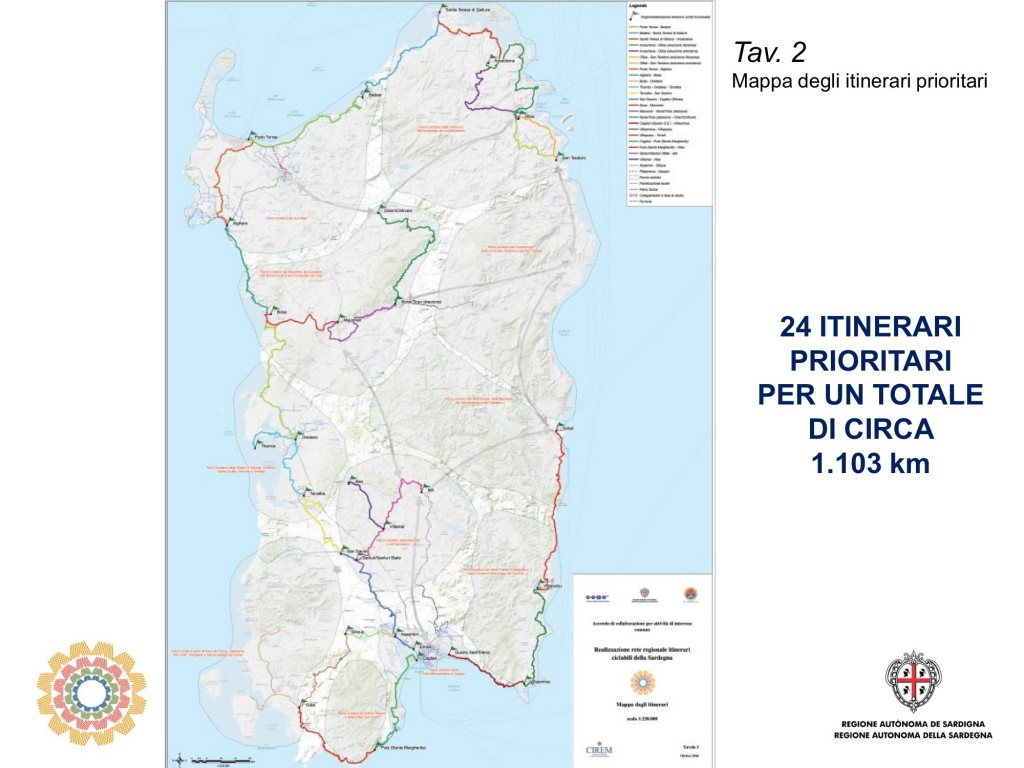

I PRIMI INTERVENTI IN PROGRAMMA – All’interno della rete regionale, Università e Arst hanno individuato 42 itinerari per un totale di 1916,60 km, che vanno a comporre le diverse direttrici regionali. Di questi 42 sono stati studiati i primi 24, che coprono il 57,5% (1.103 km) della rete complessiva in base ad alcuni criteri di priorità (per esempio connessione ai gate di porti e aeroporti, interconnessione con parchi e ambiti di interesse naturalistico). Con 8 milioni del Piano infrastrutture saranno finanziate le 5 direttrici dell’area non urbana per un totale di 677 chilometri e 13 itinerari. Con i 7 milioni del Por Fesr 2014-2020 sarà garantito il collegamento tra le città e la rete ciclabile regionale.

Ecco il dettaglio degli interventi e dei relativi finanziamenti:
